Parc éolien
de Charny

Concilier qualité de vie, patrimoine et énergie durable à Charny
Energie éolienne
L’Énergie éolienne est propre, réversible et sûre, elle contribue à l’autonomie énergétique du pays.
Une éolienne de dernière génération alimente entre 3 000 et 4 000 personnes à l’année.
L’éolien valorise les richesses locales au bénéfice des habitants et collectivités.

Le parc
Le projet éolien de Charny est situé sur la commune du même nom. Ce projet se situe au sud du village, en continuité du parc éolien autorisé des Genèvres.
Le département de la Côte-d’Or dispose de nombreux atouts pour développer une activité de production d’électricité d’origine éolienne. Le secteur d’étude se caractérise par des vents dépassants 6-7 m/s à 100 m d’altitude, particulièrement propices pour le développement de projets éoliens.
La sélection du site passe par la prise en compte de différents critères liés au paysage et au patrimoine, aux espaces naturels protégés, aux axes de communications, à l’aéronautique, aux réseaux d’eau, électriques, gaziers, radioélectriques et de télécommunication, ainsi qu’aux habitations.

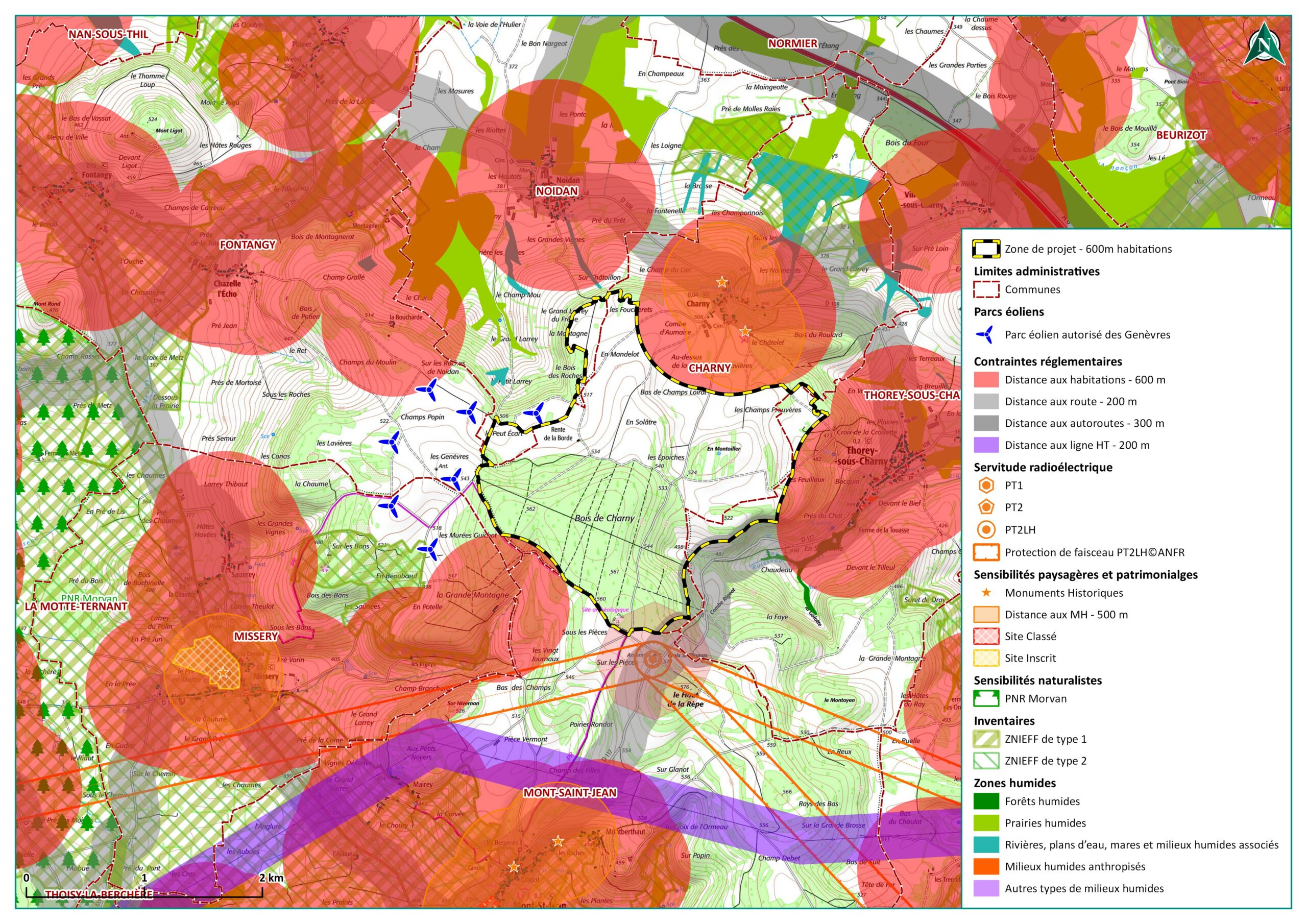

La réglementation impose un éloignement de 500 mètres des habitations, définissant ainsi une zone d’étude. Nous avons choisi d’élargir celui-ci à 600 mètres des habitations afin qu’il y ait le plus faible impact possible. Les études environnementales, paysagères et acoustiques réalisées depuis plus d’un an ont permis de conclure à la faisabilité d’un projet éolien sur la zone.
Pour le parc éolien de Charny, l’installation de 6 éoliennes Vestas ou Nordex d’une hauteur totale d’environ 200 mètres et d’une puissance unitaire comprise entre 4,5 et 5,9 MW (mégawatts) est envisagée. La production annuelle du parc est estimée à 76,5 GWh (Gigawatts heure), soit l’équivalent de la consommation annuelle d’environ 34 400 habitants.

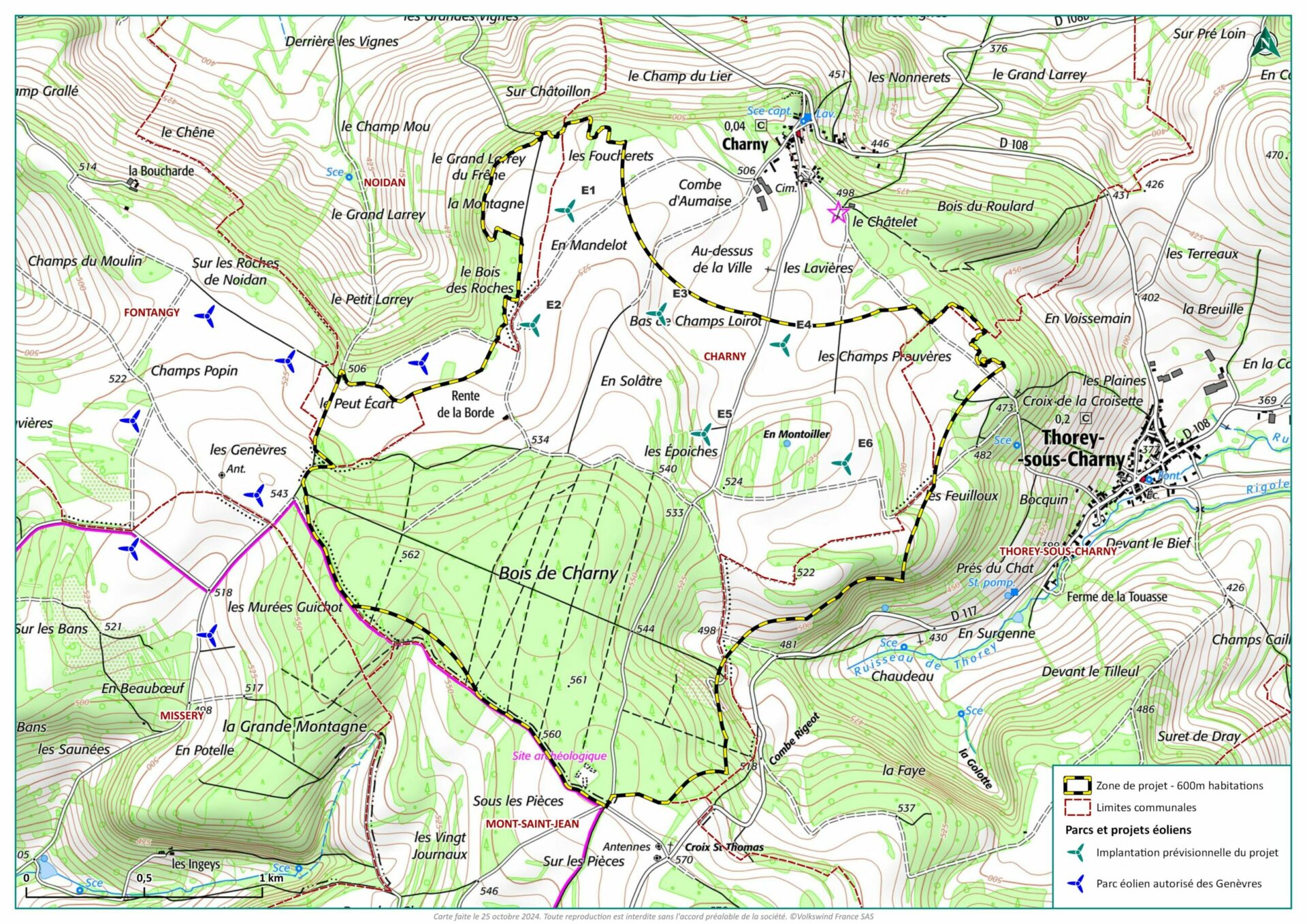

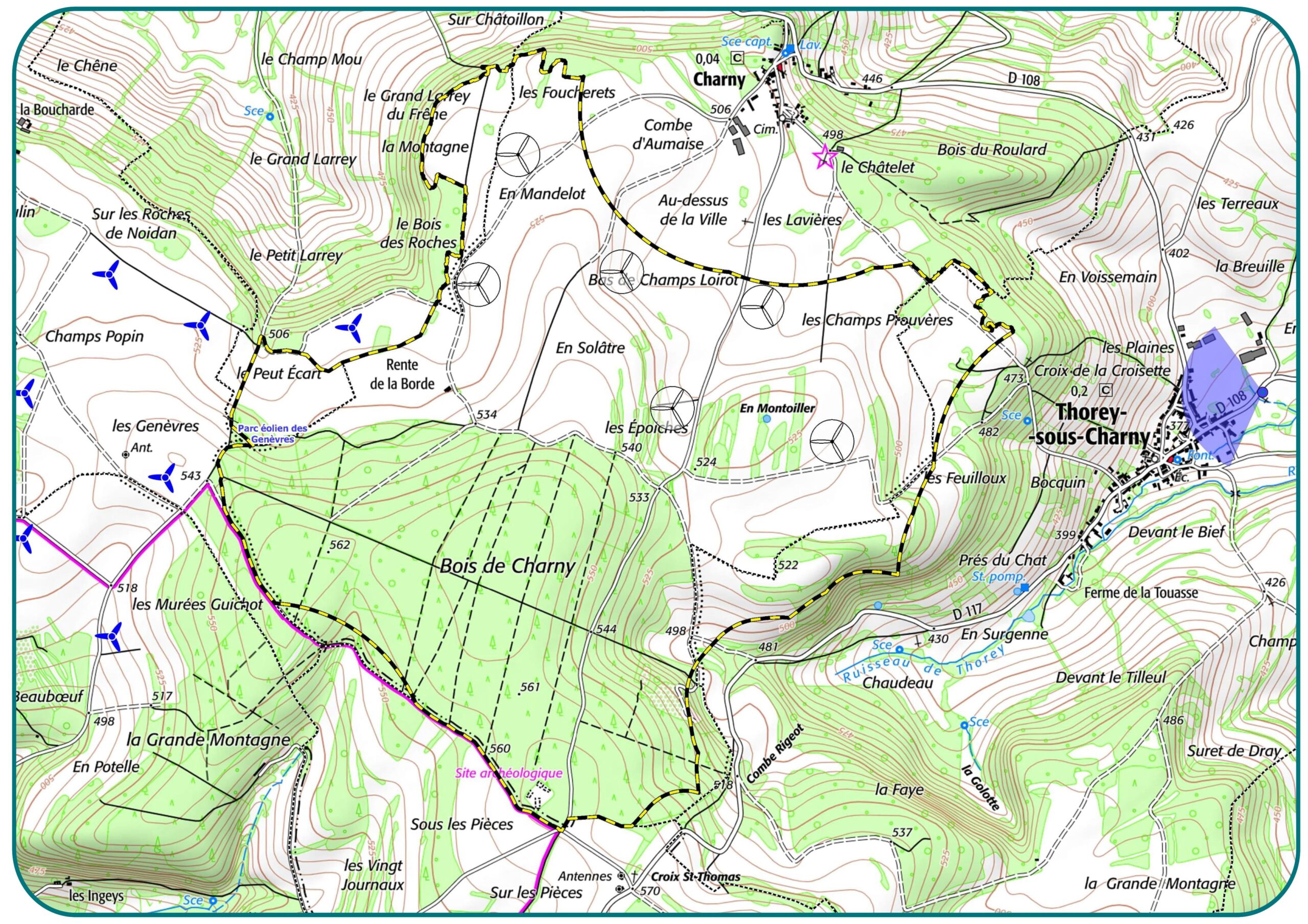

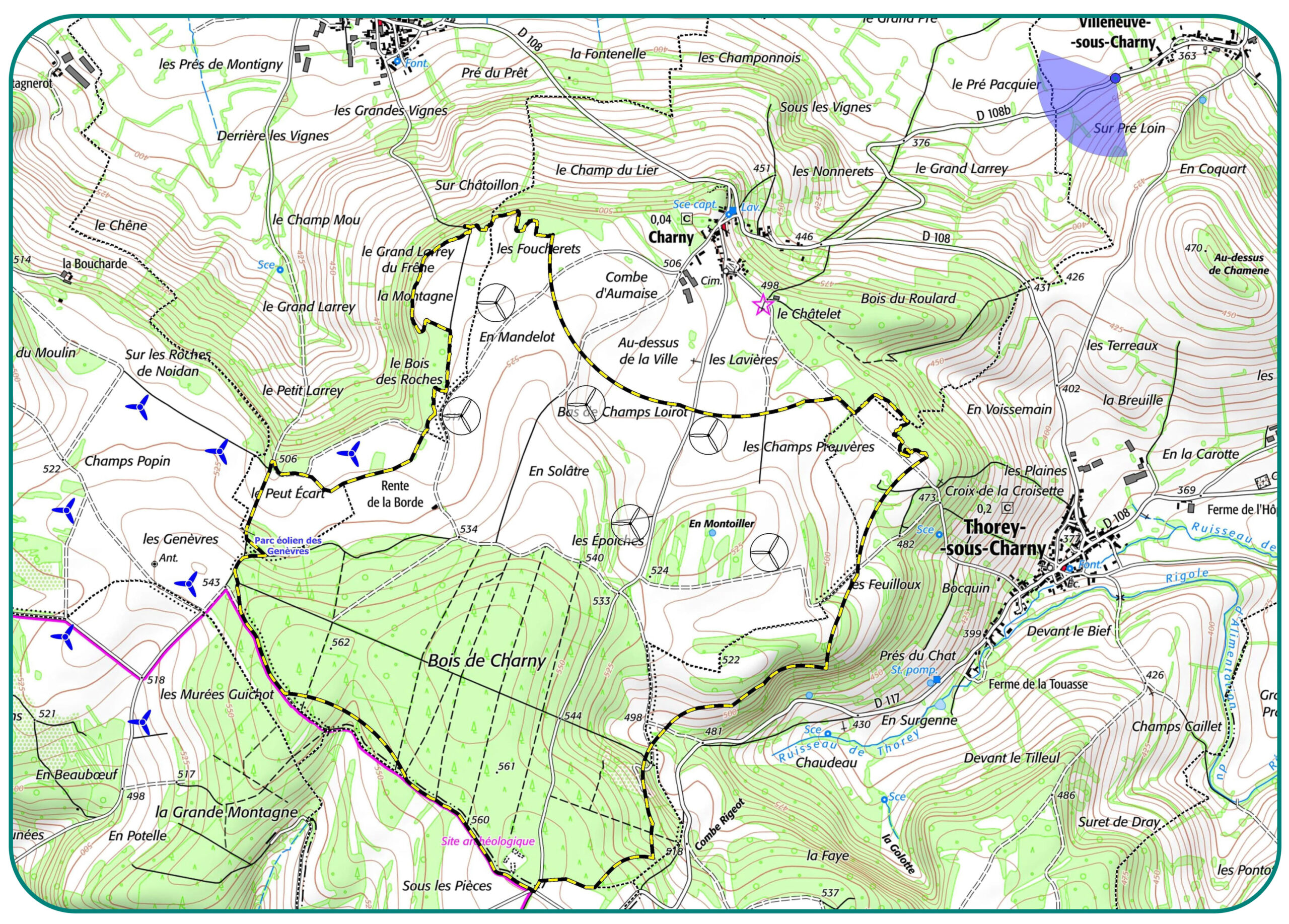

Ci-dessous la zone de projet et l’implantation prévisionnelle, en continuité du parc éolien autorisé des Genèvres :


Historique
Novembre 2022 | Premiers échanges avec la municipalité de Charny |
Printemps 2023 | Rencontre des propriétaires et exploitants concernés par le projet |
Mai 2023 | Consultation de la population Distribution d’un livret d’information à la population |
Août 2023 | Lancement des études environnementales sur un cycle d’une année |
Janvier 2024 | Lancement de l’étude paysagère |
Avril 2024 | Présentation du projet en PCDER à la DDT21
Installation d’un mât de mesures sur site pour étudier l’activité en altitude des chauves-souris |
Juin 2024 | Proposition d’entrée au capital à la commune de Charny et la Communauté de communes des Terres d’Auxois |
Septembre 2024 | Réalisation de la campagne acoustique |
Octobre 2024 | Mise en ligne du site internet dédié au projet |
Novembre 2024 | Invitation au comité de projet aux communes concernées Distribution d’un bulletin d’information aux habitants |
Décembre 2024 | Présentation du projet lors du comité de projet Permanence auprès des habitants |
Janvier 2025 | Finalisation des études et constitution du dossier de demande d’autorisation environnementale
Distribution du résumé non technique (RNT) aux communes concernées |
Février 2025 | Dépôt du dossier de demande d’autorisation environnementale |
2025-2026 | Enquête publique et autorisation environnementale |
2028 | Construction et mise en service du parc éolien |
